GQF-D型伸縮縫
GQF-D型伸縮縫的特點主要有:
具有連結可靠,與橋面接合平順,密封止水、伸縮靈活,行車平穩,使用壽命長的特點。適用于伸縮量為40mm , 60mm 和 80mm 的橋梁。C、D、F型橋梁伸縮縫是內交公路規劃設計院設計的種新穎橋梁伸縮裝置,產品適用于大流量交通地段的公路、城市橋梁、高架道路與立交工程。
GQF-D型伸縮縫施工方法:
1)、在鋪筑瀝青砼前將伸縮縫的位置進行有效的標識和中心線測量栓樁。橋面瀝青攤鋪完成后進行伸縮縫線位恢復,并按設計圖紙進行伸縮縫槽線位放樣并標識在瀝青路面上。
2)、人工依據伸縮縫槽位線進行切縫,在切縫過程中要保證切縫機按預先放好的線位切割,同時切縫深度要保證便于瀝青混合料的鑿除且不破壞成品。
3)、人工進行伸縮縫預留槽內雜物的清理,必要時可使用風鎬。為了防止污染已鋪筑完的油面,路上機具下均須采取墊護措施,同時預留槽兩側鋪墊彩條布,用來盛放預留槽內雜物。伸縮縫預留槽清理完成后,立即將現場打掃干凈,并用水車沖洗預留槽。
4)、人工進行伸縮縫預留槽內預埋筋的調整,并滿足設計圖紙要求。預埋筋調整完畢后,方可進行伸縮縫的安裝。

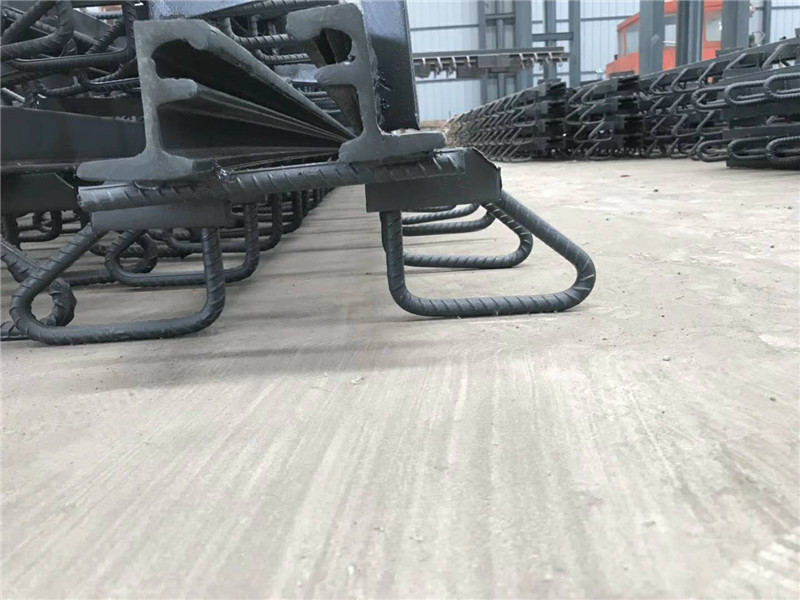

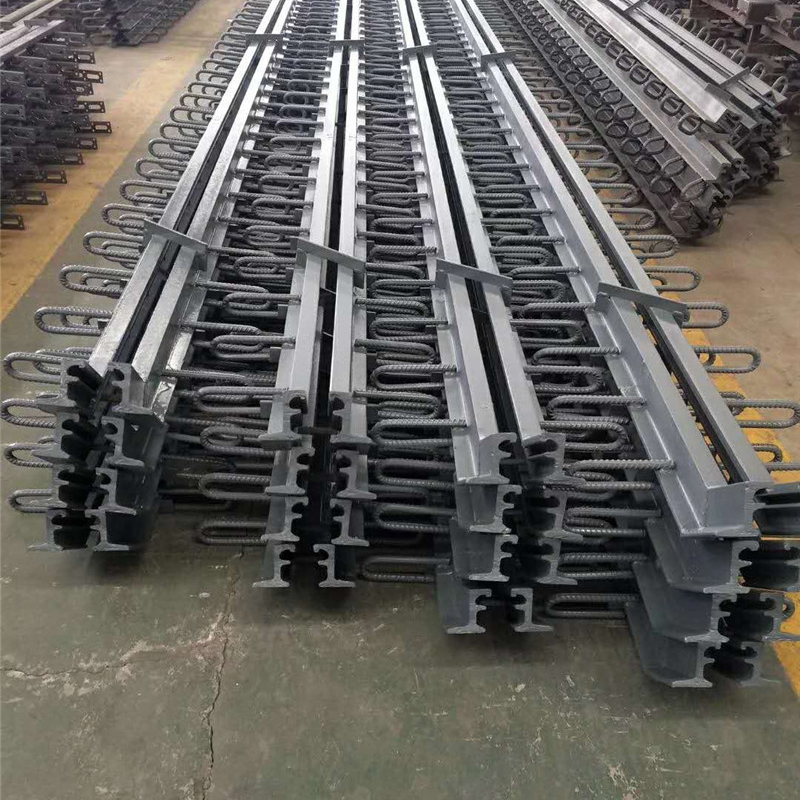

5)、伸縮縫由加工廠負責運送到現場,進場的伸縮縫要求外觀直順,不扭曲,頂面寬、窄致。為了保證安裝后的伸縮縫寬度符合設計圖紙要求,故由加工廠依據安裝時北京的大氣溫度經驗值,對預留縫寬進行計算,并按計算寬度對伸縮縫進行有效的鎖定。
6)、切準備工作就緒后開始伸縮縫安裝。安裝采用機械配合人工進行,先用吊車將伸縮縫就位,但不入槽,槽口上方墊10×10cm方木。伸縮縫入槽采用倒鏈人工放入,放入時要求緩慢,伸縮縫入槽后,調整伸縮縫位置,高度,使頂面與相鄰油面平順。
7)、伸縮縫固定好后,依據設計圖紙對其預埋筋和構造鋼筋進行綁扎和焊接,在焊接伸縮縫錨固鋼筋時,為減小局部集中受熱對伸縮縫變形的影響,焊接采用跳躍梅花型方式進行操作。伸縮縫固定過程中,邊焊接邊進行縫的調整,然后進行砼灌注前的自檢和約請專業監理工程師驗收。當各項檢查項目誤差均滿足規范要求允許偏差值時,將伸縮縫卡鎖打開,使縫可以自由伸縮。后,縫中間填塞泡沫板。
8)、伸縮縫現澆砼采用C50鋼釬維砼,由砼攪拌站依據設計要求提前進行原材料準備和試驗,并進行砼試配試驗確定出配合比,后經監理審批后,方可開盤生產。 砼由罐車運至施工現場,人工進行砼澆筑振搗施工,對不能被污染的界面,提前做好各種防護準備。砼振搗密實后,用抹板搓出水泥漿,分4-5次按常規抹壓平整為止。這道工序應特別注意平整度,砼面比瀝青路面的頂面略低1-2mm為宜,過高或過低都會造成跳車現象。并制作同步養生試塊。砼初凝后覆蓋麻袋或草苫子,嚴格灑水養護,養護期不少于7天,養生期間斷絕交通,并嚴禁切人、蓄、車輛踩踏、碾壓。
9)、經過養護,水泥砼強度達到設計強度的50%以上后,可安裝橡膠密封條,安裝前必須把縫內充當模板的泡沫板、纖維板、漏漿的砼硬塊部掏干凈后,嵌入橡膠條。
綜上所述是GQF-D型伸縮縫的簡要介紹,有需要的客戶可以聯系我,我們廠子的產品銷往全國各地,產品質量保證,也得到了廣大客戶的認可,老客戶眾多。
相關產品
相關新聞
- 2022-10-21伸縮縫怎樣施工?
- 2018-11-14橋梁伸縮縫病害危害、維修及其保養措施
- 2023-05-16抗震球型鋼支座的益處
- 2022-05-23橋梁支座的安頓基本原則
- 2022-04-21水平分散力支座產品特點
